En subjektiv
beskrivelse af en beslutning og dens konsekvenser
/Jørgen Grandt, april 2025
Som én lang ond drøm
eller
Det
glade varmevanvid
I kan godt få nye radiatorer og
termostater, men I må selv betale
omkostningerne!
Det 'glemte' AAB at fortælle os ...
30. april 2024 - efter at være diskuteret i
adskillige år - vedtog de
fremmødte
knap 25 % af de 180 lejere i AAB's Afd. 06
Ingerslevgården på det ordinære afdelingsmøde, at
boligernes radiatorer skulle udskiftes med nye modeller og
termostater.
Men! Ikke med ét ord fortalte AAB om præmisserne for
installering af nye radiatorer! Først nu, flere
år efter debatterne, får vi pludselig at vide, hvad
der skal ske - og hvordan.
Vi har intet hørt om, at udskiftningen ville indebære, at der
- hold
nu fast! - også skulle udskiftes varmerør i alle rum i samtlige lejligheder plus
i vores kælder- og loftrum! At hver bolig i
6-8 uger skulle omdannes til lokale
arbejdspladser indhyllet i støj og støv. Og at
mange af os måske bliver nødt til at betale
mange penge for flyttehjælp, opmagasinering,
rengøring osv.
Privatlivet suspenderes
At gå fra enstrenget til tostrenget
varmeanlæg betyder, at de hidtidige varmerør
ikke kan bruges i et nyt anlæg. Nuvel.
Derfor
skal der bores nye huller og monteres hele to nye rør
i hvert rum fra kælder til kvist gennem alle
gulve og lofter! Ved siden af hinanden og
'pakket ind' i en kasse fra gulv til loft. Samtidig
for alle ti lejligheder i hver opgang, dvs. fem
boliger til venstre og fem til højre.
Dét fik
vi ikke noget at vide om!
Desuden
skal lejlighederne isoleres i brystninger, vinduesnicher og
skunker - og der skal opsættes små radiatorer oven over (sic!)
køkkenvinduer.
Dét fik vi ikke noget at vide om!
I stuer, soveværelser, kamre,
entreer og badeværelser vil både de nye
radiatorer og de tilhørende dobbelte varmerør efter alt at dømme blive monteret
andre steder end i dag.
Dét fik vi ikke noget at vide om!
Så værsgo at
ommøblere din lejlighed, når håndværkerne
engang er færdige og støvet har lagt sig.
Den
chokerende beboerinformation fra AAB til
sine uforberedte lejere daterer sig til
7.2.2025.
Åbn den hér:
 |
Hvor skal vi sove i nat? Kan
vi lave mad i køkkenet? Hvad med computeren og
fjernsynet? Må vi bruge badeværelset?
For at håndværkerne kan få plads
til at arbejde i de mange uger i hver
lejlighed, er det 'nødvendigt', at alle
boliger i Ingerslevgården mere eller mindre
tømmes for løsøre. Det var der ingen
der forberedte os på!
Spiseborde og -stole, skriveborde, sofaer, lænestole,
gardiner, reoler,
skabe, kommoder, lamper mv. skal flyttes,
væggene skal ryddes for billeder, redskaber fjernes, bogreoler
tømmes og skilles ad, væk med radio og tv,
tøj og sko, computere, printere og tilbehør,
garderobeskabe, kommoder osv. - og
dobbeltsengen, hvad med den?
Alt skal flyttes til side og stables, pakkes ned i
kasser og sække eller overdækkes med
afdækningsplast. Og måske køres bort.
Processen i de enkelte boliger kan m.a.o.
sagtens vare et par
måneder, når de 6 uger tillægges tid til nedpakning,
bortkørsel, hjemtagning og på-plads-stillen af
det nedpakkede indbo.
Det var der ingen der forberedte os på!
Heller ikke på, at alle kælderrum skal tømmes for nostalgiske
ting og sager, som man har samlet på og gemt
i årevis.
AAB
forberedte os bl.a. ikke på, at vi selv skulle
betale med både tid og kræfter - og
med mange penge
- for at få udskiftet
radiatorer.
Vi fik nemlig ikke at vide, at mange af
os måske kan se frem til en regning på mange tusinde kroner for at få
flytte-hjælp frem og tilbage plus udgiften
til midlertidig opbevaring
af bohavet. Og til en nødvendig efterfølgende
hovedrengøring.
Nogen burde skamme sig ...
[red. 6.4.2025]

To
citater fra informationen af 7.2.2025; klik og
forstør:

- så lakonisk kan det siges -
og:

Den foreløbige tidsplan
af 13.1.2025 gemmer sig bag
dette link. Klik på det.

[men den er revideret
24.4.2025; se længere nede]
3-måneders
varsling
 |
med bilag
 |
|
[Bagsiden er tom - og der er fejl i
etape-rækkefølgen: 2 og 4 skal bytte
plads]
|
|
PS!
|
Beboerdemokratiet sat ud af spillet! Lejerne
er til
grin
I mindst ét tilfælde har Arbejdernes Andels
Boligforening og det privatejede rådgivende
ingeniørfirma COWI A/S truffet en beslutning hen
over hovedet på lejernes lovfæstede ret til
medbestemmelse i den almene boligsektor:
Beslutningen om at opsætte en radiator i
lejlighedernes køkken har heller aldrig været på tale
ved afdelingsmøder i Ingerslevgården. Det er alene på COWI's anbefaling, at AAB's ledelse suverænt har
bestemt, at alle køkkener skal have monteret
radiator oven over vinduet*) Og at der skal
installeres to indkapslede varmerør i de i
forvejen små køkkenrum. Igen: Nogen burde skamme sig ...
Læg mærke
til de tankevækkende formuleringer i ikke
mindst sidste afsnit af dette citat
fra "referatet" af informationsmødet den 19.
marts henne i Sognehuset. - Klik og forstør:

*) Senere har AAB talt om, at
køkkenradiatorerne måske skal anbringes oven
over døren i stedet for over vinduet.
JG / 23.4.2025 Red. 19.5.25
|
På
Social- og Boligstyrelsens
websted kan du se de officielle regler for
beboerdemokrati i almene boliger.
Vurdér selv i hvilken grad du mener, at AAB i denne sag har
levet op til de lovsikrede bestemmelser om
beboerdemokrati.
Og spørg eventuelt Styrelsen om hvilken magt eller hjemmel AAB har
til at kræve, at beboerne
selv skal betale adskillige tusind kroner for
fx flytning og midlertidig opbevaring af indbo - og
for elektricitet til varmeapparater i en kold
tid - for
at håndværkerne kan udføre deres arbejde.
|
Herunder gengives

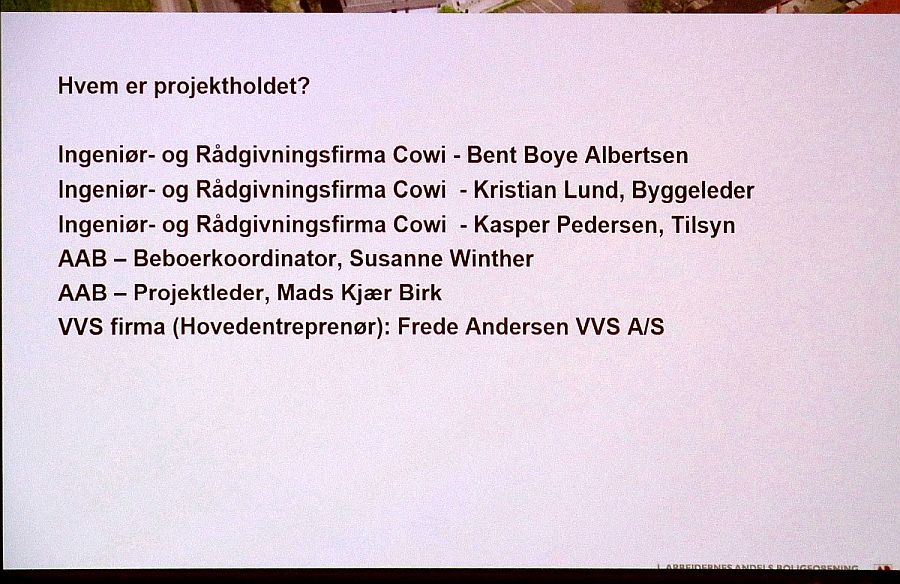

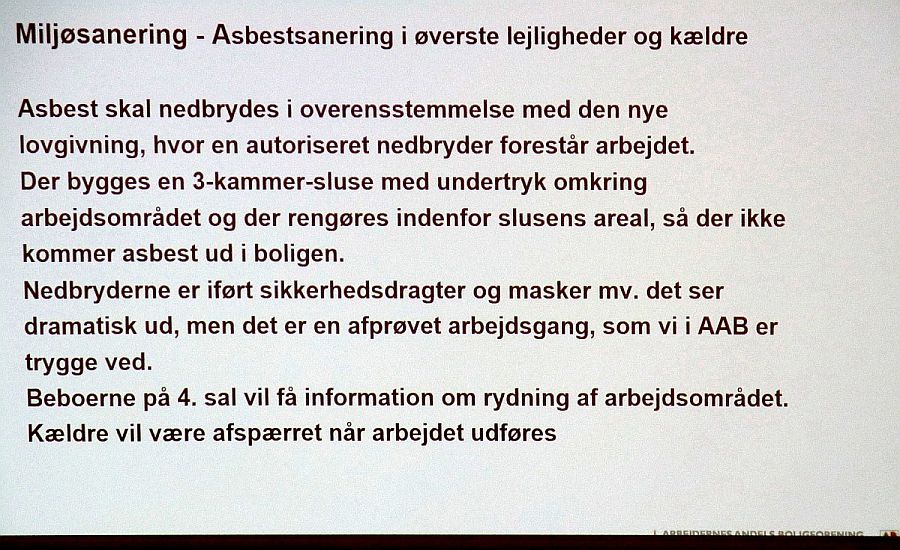

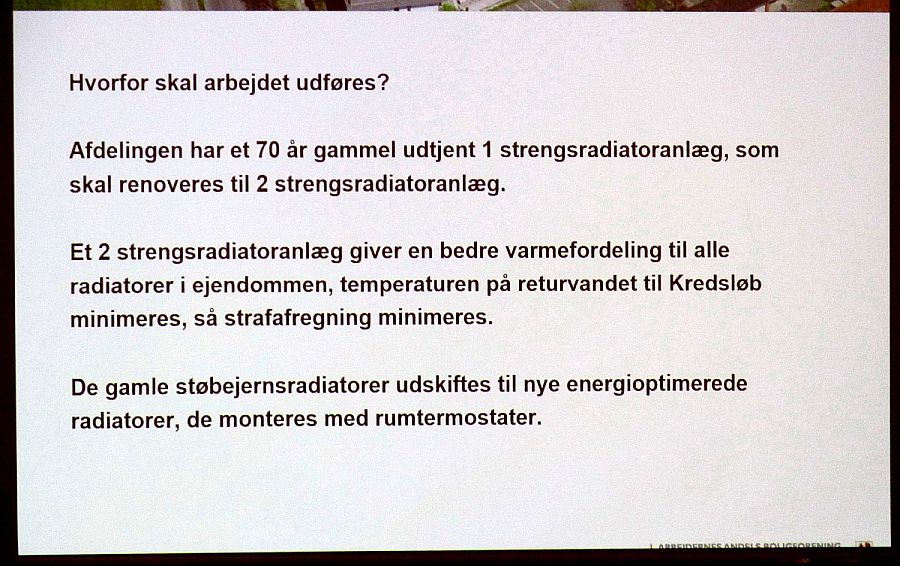

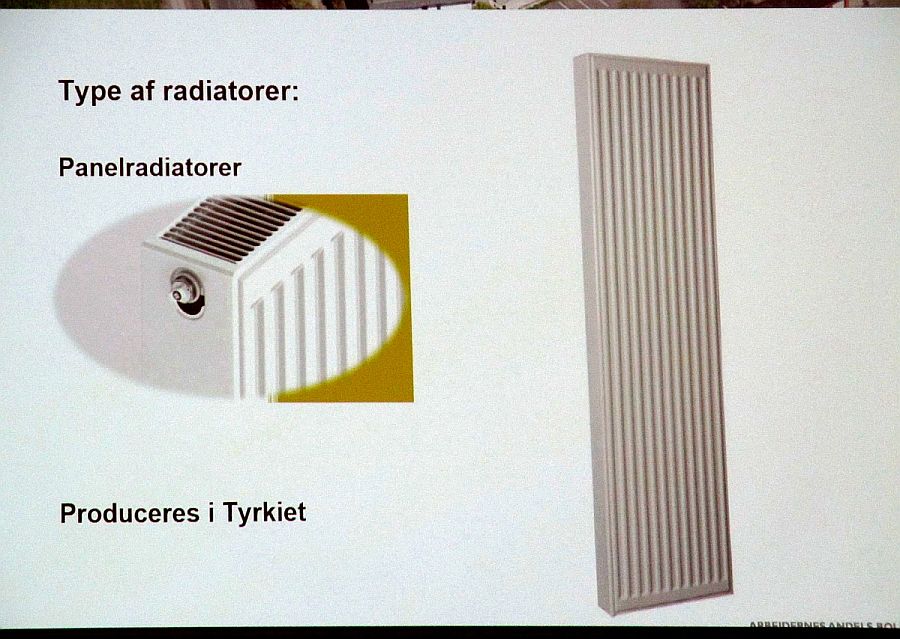

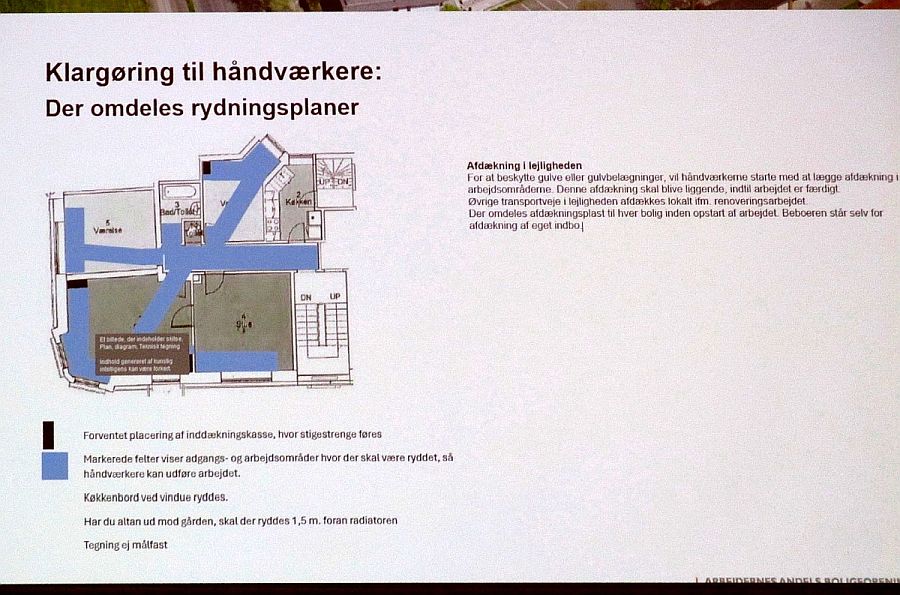

otte ni af de 11
dias, som projektlederen brugte
i sit foredrag på afdelingsmødet den 6. maj
2025. Den diskutable billedkvalitet skyldes,
at mine fotos blev taget med håndholdt
lommekamera på 15 m afstand; vi fik ikke
materialet omdelt!
|
|
Projektets samlede brutto-budget udgør kr.
18.231.000,-:

Netto var tilbuddet på kr. 12.919.033,-;
dette tal kan man
så selv sammenligne med de fire andre
tilbudsgiveres. |
Udvalgte fotos mv. fra projekt 'Ny Varme':
|
FØR |
IMENS |
20. marts blev en rettet etape-plan
opsat i opgangene:

3. april ankom 10-12 store,
midlertidige opbevaringscontainere, som hver især
skal opdeles i to små rum: et til dig og et til din
nabo:

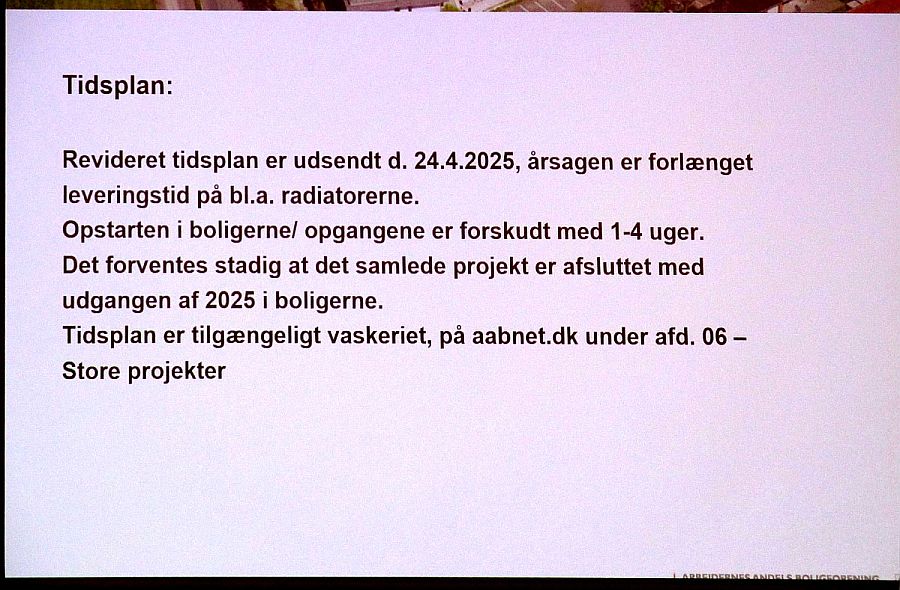

24. april og 12. juni fik beboerne tilsendt reviderede
tidsplaner, som skyldtes leveringstid på radiatorer
mv.(!)

Nu hedder det pludselig ikke længere Etape 1-4, men 'anlæg 6,
6a, 6c og 6d', opkaldt efter karreens
bygge-navne i 1928-31. :-)
Fjerde udgave [27.8.2025] af tidsplanen handler
bl.a. om udsættelse af Etape 4 til ... tada ...
januar 2026! Pdf'en åbnes i nyt vindue:

Femte udgave [2.10.2025] af tidsplanen hedder
version 4.2., og den handler om ... tada! ... nye
forsinkelser og udsættelser:

Hele projektet skulle have været færdigt før jul.
Nu hedder det april 2026! Jamen, altså ...
Min foreløbige
opfølgning på projektet:
09.4.2025 = åbent brev pr. mail til AAB; ses
øverst på denne webside
Ubesvaret
05.5.2025 = Indberetning pr. mail til Social- og
Boligstyrelsen, som videresendte henvendelsen til
Boligministeriet
Besvaret af 'Byggeri og Boliglovgivning' 20.
juni.
13.5.2025 = Ny mail-henvendelse til AAB's
projektleder, jurister og direktør
Besvaret af projektchefen 2. juni kl. 15:56
22.5.2025 = Indberetning pr. mail til
BL/Boligselskabernes Landsforening
Besvaret af juridisk konsulent 2. juni kl. 14:03
Desværre kommer ingen af de venlige besvarelser
beboerne i møde, men forholder sig udelukkende til
lovens bogstav om lejers og udlejers kontraktlige
forpligtelser.
Nogle
webgæster har spurgt, om vi beboere ikke
var blevet forberedt af vores
afdelingsbestyrelse på det kolossale
bøvl, som varmesystemets udskiftning ville
føre med sig. Hm ...

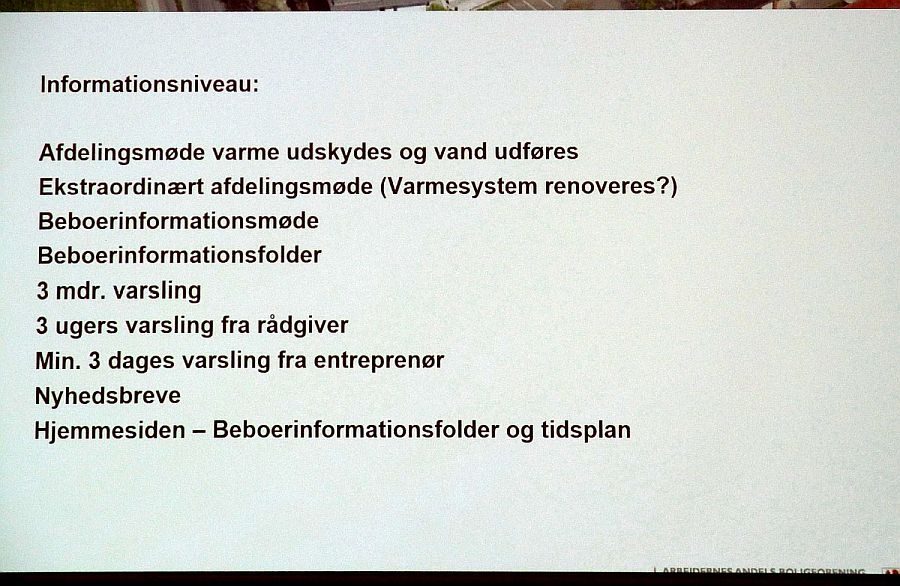

Klik her
og se, hvordan de menige beboere
blev informeret før og
efter igangsættelsen af projektet. |

Nu taler man ikke længere om 5-6 uger, men
om ca. 8 uger inkl. mangelgennemgang,
meddeler COWI A/S i en info, vi modtog
20.8.2025 ang. FVG-12 i Etape 3.
Vi kan m.a.o. se frem til omkring 2½-3 måneder med byggerod og
amputeret privatliv, når vi medregner
forudsigelige forsinkelser.
Hold da kæft! Hvad var det dog, vi satte i gang, da vi ønskede nye
radiatorer?

30.10.2025
meddeler AAB i et såkaldt Nyhedsbrev, at
forløbet af processen igen igen er
forsinket. Læs selv de glade nyheder inkl.
de diskutable formuleringer:

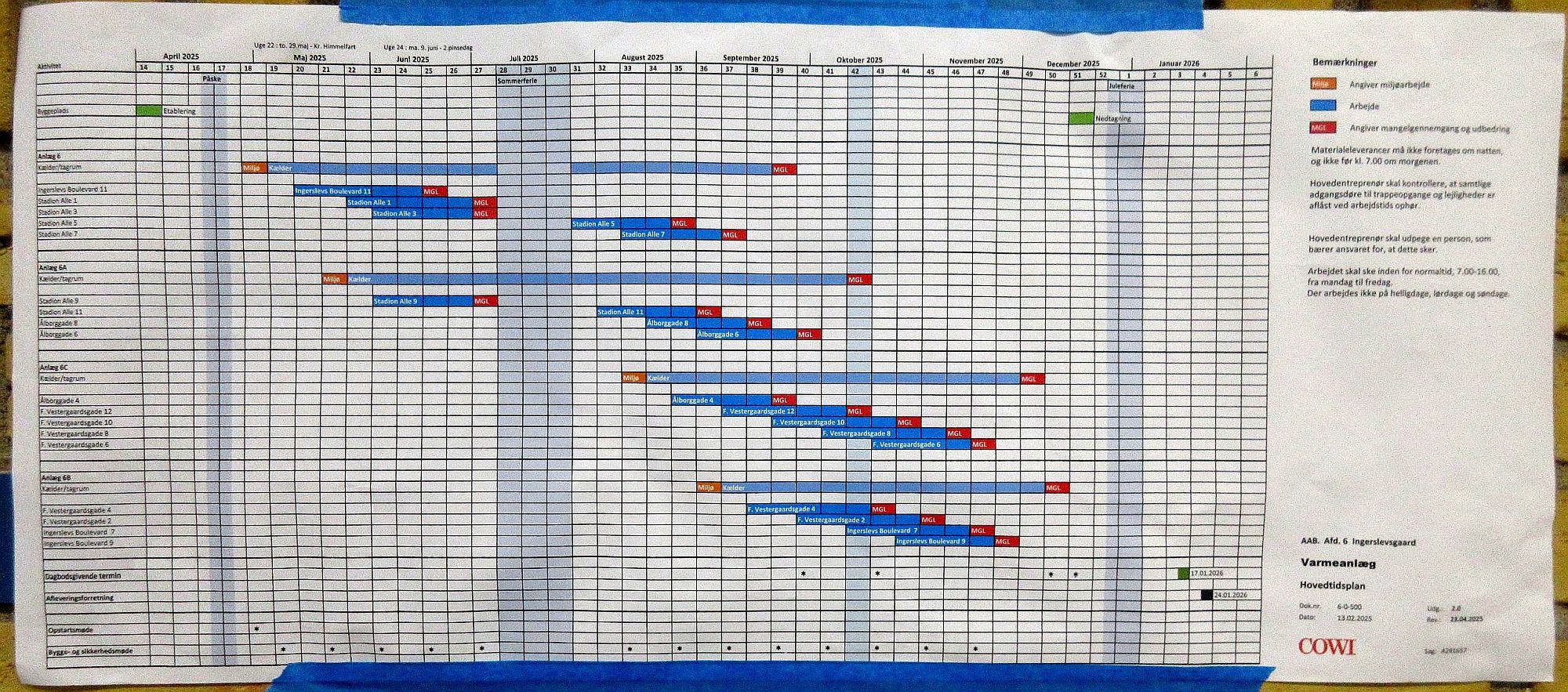

Udsnit af den seneste tidsplan version 4.3
svarende til den sjette i rækken af forsøg på
planlægning.
Prik og forstør og se, hvornår man forventer, at Etape 3 og 4 er
færdige ...

|
Samme dag som årets afdelingsmøde - dvs. 6.5.2025 -

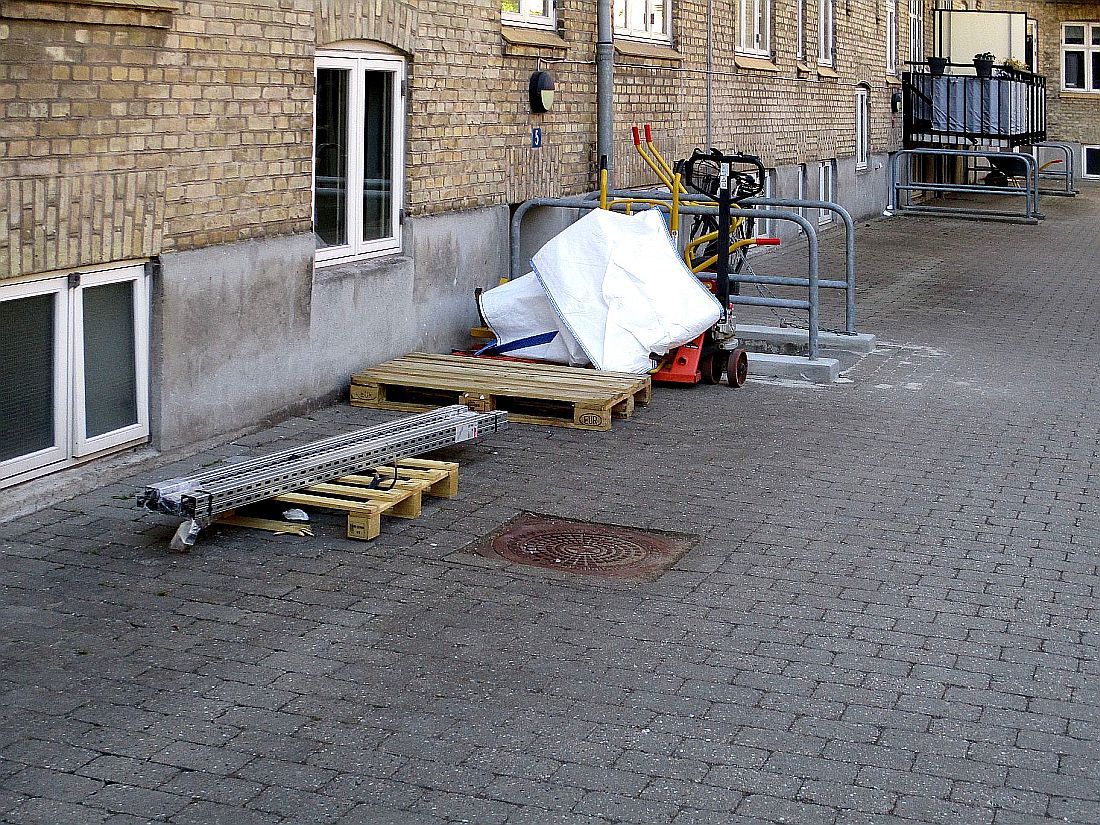

kunne man se dette i gården bag Stadion Allé, fordi
montering af varmerør i kælderrummene allerede er i
gang ...
Mandag den 12. maj 2025 gik
håndværkerne i gang med arbejdet i boligerne i Ingerslevs
Boulevard 11 [etape 1]. Den skal efter planen være
færdig 20. juni ...
Dagen efter var der endnu intet at se udefra, så derfor har vi kun
disse tre fotos at gøre godt med. Efter nr. 11
følger som bekendt Stadion Allé 1-7 med
startdato 26. maj:

Etape 1

De næste 12
containere, som skal agere alternativ
til kælderrummene for en tid, er her ved at gøres
klar: hver container skal deles til indbo fra hele to lejemål!
Motiv fra Stadion Allé
1-3 den 28. maj 2025. Ak ja!

Således forgår 70 år
gamle dele af vore boliger for tiden ...
Rydningsplan af 19.8.2025 for FVG-12 til venstre:

- men ikke et ord om vægge og lofter

Sådan monteres stigrørene til varmeanlægget ude på
bagtrappen ifm. den radiator, som skal
sidde oven over bagdøren inde i køkkenerne. Rørene vil
på et tidspunkt blive
pakket ind i en 'skjulende' kasse - siges der. [Stadion Allé 5,
20.8.2025]

Kavalkade af div. optagelser fra en bolig:

3. sept. |

19. sept. |

29. sept. |

7. okt. |

14. okt. |

15. okt. |

16. okt. |

21. okt. |

22. okt. |

23. okt. |

24. okt. |

27. okt. |

31. okt. |

3. nov. |

3. nov. |

3. nov. |
Flere fotos følger fremdeles
|
|
Mon enden er
nær?

Det lovede AAB i al fald
den 3.11.2025!
|
